Pengajuan Sertifikat Laik Fungsi (SLF) untuk bangunan baru memerlukan dokumen administratif, gambar kondisi terbangun, dan bukti bahwa pelaksanaan konstruksi serta hasilnya telah diperiksa. Permohonan dilakukan melalui Sistem Informasi Manajemen Bangunan Gedung (SIMBG), dengan mengikuti persyaratan dan tindak lanjut dari pemerintah daerah tempat bangunan berada.
Mulailah dengan menata dokumen sejak pekerjaan konstruksi berjalan. Gambar akhir, catatan pengawasan, dan perubahan di lapangan lebih mudah ditelusuri jika dihimpun sebelum tim proyek dibubarkan. Konsultan dapat membantu pemeriksaan dan persiapan berkas; keputusan penerbitan SLF tetap berada pada instansi berwenang.
Mulai dari PBG dan hasil pengawasan konstruksi
Persetujuan Bangunan Gedung (PBG) dan SLF memiliki fungsi berbeda. PBG berkaitan dengan persetujuan penyelenggaraan bangunan sesuai standar teknis, sedangkan SLF berkaitan dengan kelaikan bangunan sebelum dimanfaatkan. Penjelasan Pemprov Bali menempatkan keduanya pada tahapan yang berbeda dalam proses pembangunan.
Untuk proyek baru, cocokkan dokumen PBG, fungsi yang disetujui, dan kondisi gedung yang benar-benar dibangun. Bila ada perubahan tata ruang, jumlah lantai, struktur, atau sistem utilitas, minta tim teknis menelaah pengaruhnya terhadap dokumen persetujuan dan berkas SLF. Jangan menutup selisih tersebut hanya dengan mengganti judul gambar.
Hasil pengawasan konstruksi juga perlu tersedia. Dinas PUPR Magetan, misalnya, mencantumkan gambar as-built dan pernyataan dari pengawas atau manajemen konstruksi untuk bangunan baru. Jalur dokumen ini perlu dibedakan dari pengkajian teknis bangunan yang sudah berdiri dan beroperasi.
Dokumen pengajuan SLF yang perlu disiapkan
Gunakan daftar berikut sebagai persiapan awal. Daftar unggahan final harus mengikuti klasifikasi bangunan dan ketentuan daerah dalam SIMBG. Tetapkan satu penanggung jawab berkas agar versi dokumen dari pemilik, perencana, kontraktor, dan pengawas tidak tercampur.
Dokumen administratif
Siapkan identitas pemohon atau badan usaha, dokumen kepemilikan atau penguasaan tanah, PBG atau dokumen perizinan bangunan yang relevan, dan surat kuasa apabila pengajuan dikuasakan. Periksa kesamaan nama pemilik, alamat, fungsi bangunan, dan identitas objek pada setiap berkas.
Untuk tanah yang digunakan berdasarkan perjanjian, pastikan dasar pemanfaatannya dapat ditunjukkan sesuai permintaan layanan daerah. Pada bangunan dengan riwayat IMB, konfirmasikan dokumen yang diterima kepada dinas setempat sebelum mengisi permohonan. Jangan menganggap persyaratan bangunan lama otomatis berlaku pada proyek baru.
Dokumen teknis dan gambar as-built
Himpun gambar as-built, yaitu gambar yang mencerminkan kondisi akhir terbangun, beserta laporan pengawasan dan pernyataan teknis yang diminta. Gambar rencana awal perlu ditinjau kembali jika pelaksanaan berbeda. Simpan tanggal revisi, penyusun, dan pengesahan yang diperlukan agar hubungan antarberkas jelas.
Sebagai contoh daerah, layanan SLF DKI Jakarta mencantumkan gambar as-built arsitektur, struktur, dan mekanikal, elektrikal, serta perpipaan (MEP), laporan pengawasan, dan bukti kompetensi pihak terkait. Cakupan tepatnya perlu diperiksa untuk jenis bangunan yang diajukan, bukan disalin tanpa penyesuaian.
Persyaratan tambahan sesuai daerah dan bangunan
Rekomendasi proteksi kebakaran, kelaikan instalasi listrik, keselamatan peralatan, atau dokumen lingkungan dapat menjadi bagian berkas sesuai karakter bangunan dan persyaratan layanan. Daftar DKI Jakarta memperlihatkan adanya dokumen pendukung dari instansi terkait. Pastikan relevansinya pada proyek Anda melalui dinas teknis atau perizinan setempat.
Buat daftar kendali sederhana berisi nama dokumen, penanggung jawab, versi, dan status kekurangannya. Pisahkan berkas yang belum tersedia dari berkas yang sudah ada tetapi belum sesuai. Pemisahan ini membantu tim menentukan apakah perlu melengkapi administrasi, merevisi gambar, atau menyelesaikan pekerjaan fisik.

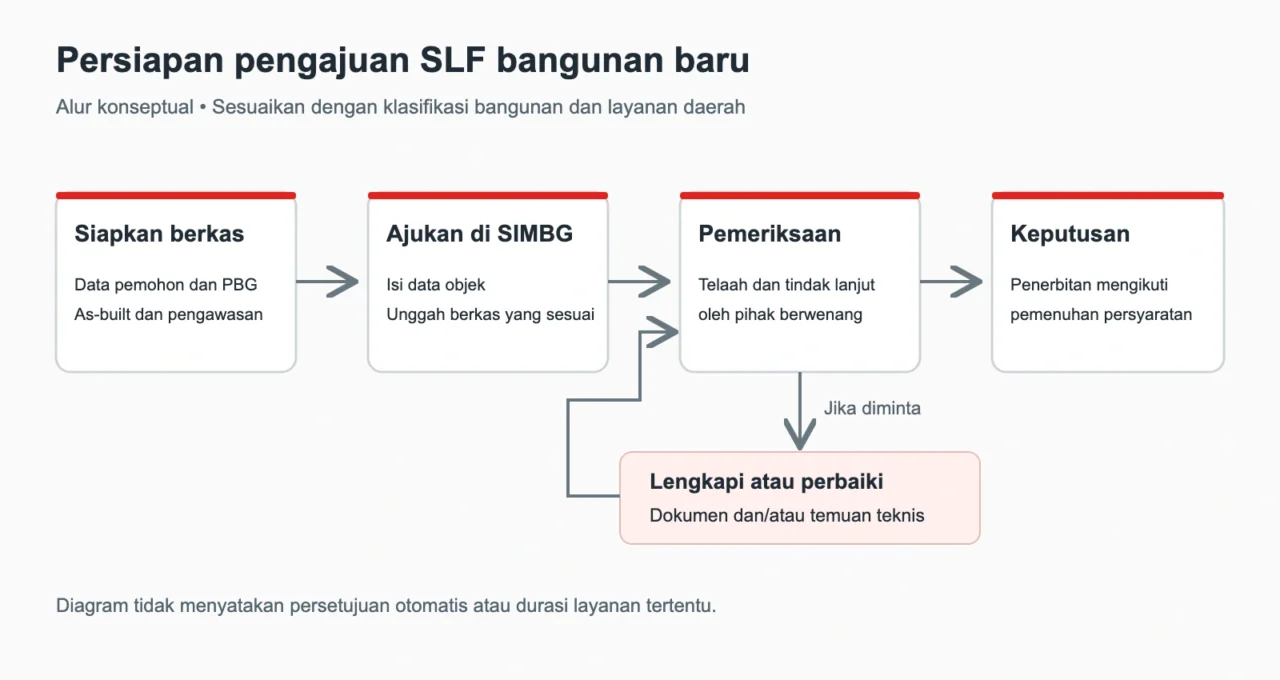

Tahapan pengajuan SLF melalui SIMBG

1. Cocokkan data dan tutup kekurangan sebelum unggah
Tinjau identitas pemohon, data persetujuan, luas dan fungsi bangunan, gambar terbangun, serta laporan pengawasan. Catat perubahan yang belum dijelaskan. Jika ada bagian gedung yang belum selesai atau temuan pemeriksaan yang belum ditindaklanjuti, tentukan penyelesaiannya bersama pihak yang bertanggung jawab.
2. Isi permohonan dan unggah berkas
Gunakan portal resmi SIMBG Kementerian PU. Ikuti pilihan layanan dan daftar persyaratan yang tampil untuk bangunan serta lokasi Anda. Unggah berkas yang terbaca dengan nama file yang mudah dikenali, lalu simpan nomor permohonan. Apabila pemilihan layanan atau data objek meragukan, konfirmasikan sebelum meneruskan.
3. Tanggapi pemeriksaan dan permintaan perbaikan
Pantau status serta catatan petugas. Ketika diminta revisi, jawab setiap catatan dengan dokumen atau penjelasan yang sesuai. Perbaikan administrasi tidak menggantikan penyelesaian temuan teknis. Sebaliknya, pekerjaan lapangan yang sudah diperbaiki tetap perlu didokumentasikan agar dapat ditelaah.
Simpan catatan tindak lanjut: temuan, tindakan, bukti, pihak pemeriksa, dan status penyelesaian. Bila diperlukan pemeriksaan lanjutan, koordinasikan akses ke bangunan dan ketersediaan dokumen dengan pemilik atau pengelola proyek. Alur rinci dapat berbeda menurut klasifikasi bangunan dan layanan pemerintah daerah.
4. Periksa hasil layanan dan arsipkan dokumen
Penerbitan mengikuti hasil pemeriksaan dan pemenuhan persyaratan oleh instansi berwenang. Setelah dokumen diterima, periksa identitas objek dan informasi yang tercantum. Arsipkan SLF bersama gambar terbangun, laporan teknis, dan dokumen pengawasan agar pengelola memiliki dasar dokumentasi saat pemeliharaan atau perubahan berikutnya.

Kapan audit struktur diperlukan dalam persiapan SLF?
Evaluasi struktur relevan ketika kondisi fisik, perubahan pelaksanaan, atau kelengkapan bukti teknis menimbulkan pertanyaan yang perlu dijawab. Contohnya adalah perbedaan dimensi elemen terhadap gambar, retak yang perlu ditelusuri, perubahan beban penggunaan, atau catatan mutu pekerjaan yang belum lengkap. Contoh tersebut menjadi alasan untuk menelaah kondisi, bukan kesimpulan bahwa gedung pasti tidak laik.
Ruang lingkup audit struktur bangunan perlu ditetapkan berdasarkan masalah yang akan diperiksa. Penelaahan dokumen dan inspeksi visual dapat membantu menentukan kebutuhan analisis atau pengujian lebih lanjut. Jangan langsung menetapkan seluruh paket pengujian beton sebagai syarat universal pengajuan SLF.
Laporan struktur membahas aspek struktur sesuai ruang lingkupnya. Kelaikan gedung juga melibatkan aspek lain, termasuk sistem keselamatan, kesehatan, kenyamanan, dan kemudahan. Karena itu, laporan struktur saja tidak dapat diperlakukan sebagai bukti bahwa seluruh persyaratan SLF sudah terpenuhi.
Biaya dan waktu pengurusan: bedakan komponennya
Pisahkan biaya layanan penerbitan dari biaya pekerjaan pendampingan. Sebagai contoh lokal, halaman layanan Dinas PUPR Magetan mencantumkan penerbitan SLF tanpa biaya. Keterangan tersebut tidak berarti pemilik tidak perlu menganggarkan pembuatan dokumen, pemeriksaan, pengujian yang diperlukan, atau perbaikan bangunan.
Jika menggunakan konsultan, minta penawaran yang menjelaskan lingkup pemeriksaan, dokumen keluaran, kebutuhan kunjungan, pengujian tambahan, serta pekerjaan yang tidak termasuk. Hindari membandingkan dua penawaran hanya dari total harga ketika cakupannya berbeda. Konfirmasikan biaya resmi melalui kanal pemerintah daerah untuk lokasi bangunan.
Waktu keseluruhan bergantung pada kesiapan berkas, kondisi bangunan, kebutuhan tindak lanjut, dan standar layanan setempat. Minta penjelasan kapan waktu layanan mulai dihitung serta bagaimana revisi memengaruhi proses. Estimasi pendampingan dari konsultan perlu dipisahkan dari waktu pemeriksaan pemerintah; tidak ada janji durasi tunggal dalam panduan ini.
Pemeriksaan terakhir sebelum mengajukan
Sebelum mengirim permohonan, pastikan empat hal: data pemilik dan objek konsisten; gambar menunjukkan kondisi akhir; dokumen pengawasan dan pendukung yang diminta tersedia; serta temuan teknis sudah memiliki tindak lanjut yang dapat dibuktikan. Tunjuk orang yang akan memantau permohonan dan mengoordinasikan jawaban atas catatan petugas.
Langkah ini tidak menjamin permohonan langsung disetujui. Tujuannya agar tim mengetahui kekurangan sejak awal dan tidak mengunggah berkas yang saling bertentangan.
Pertanyaan lain tentang SLF bangunan baru
Apakah bangunan yang memiliki IMB harus langsung mengganti semua dokumennya?
Periksa riwayat perizinan dan persyaratan daerah untuk bangunan tersebut. Dokumen IMB muncul pada beberapa daftar layanan, tetapi penerimaannya perlu dikonfirmasikan untuk kasus yang diajukan. Jangan mengganti atau mengabaikan dokumen lama tanpa telaah pihak berwenang.
Apakah konsultan boleh menjamin SLF pasti terbit?
Konsultan dapat membantu persiapan dokumen dan pemeriksaan sesuai lingkup penugasan. Keputusan penerbitan berada pada instansi berwenang berdasarkan pemenuhan persyaratan. Janji pasti terbit tidak dapat menggantikan proses pemeriksaan tersebut.
Bagaimana jika gambar as-built belum sesuai kondisi lapangan?
Minta pihak penyusun dan tim teknis menelusuri perbedaannya, memeriksa dampaknya, lalu menyelaraskan dokumen dengan kondisi yang dapat dipertanggungjawabkan. Bila perubahan berkaitan dengan persetujuan atau persyaratan teknis, koordinasikan tindak lanjut dengan dinas terkait.
Siapkan pemeriksaan teknis bersama Anabel
Untuk mendiskusikan pendampingan teknis SLF, siapkan lokasi bangunan, fungsi dan luasnya, dokumen PBG atau perizinan yang tersedia, gambar terbangun, serta catatan pengawasan. Jika ada kekhawatiran pada elemen struktur, sertakan foto dan penjelasan temuan agar kebutuhan evaluasinya dapat dibahas.
Hubungi tim Anabel untuk meninjau kebutuhan dokumen dan ruang lingkup pemeriksaan. Lingkup pekerjaan disesuaikan dengan kondisi proyek dan persyaratan layanan di daerah bangunan.
